2018.04.11
4月11日淩晨時分,隨著懷寧輸氣站出口管道碰頭動火的最後一道焊花熄滅,省蜜芽my77738公司維搶修中心用時12小時成功完成該站進出口管道2處動火連頭任務。
本次動火內容主要是將前期預製好的新撬進口Φ168管道及新撬出口Φ114管道與懷寧站進氣主管道及出口管道動火連頭。此次動火屬於特殊動火,危險係數大,安全標準高,同時具有工期緊,連頭管徑壁厚異同等特點,再加上,懷寧站地形較低窪作業坑容易積水,給施工造成很大困難。

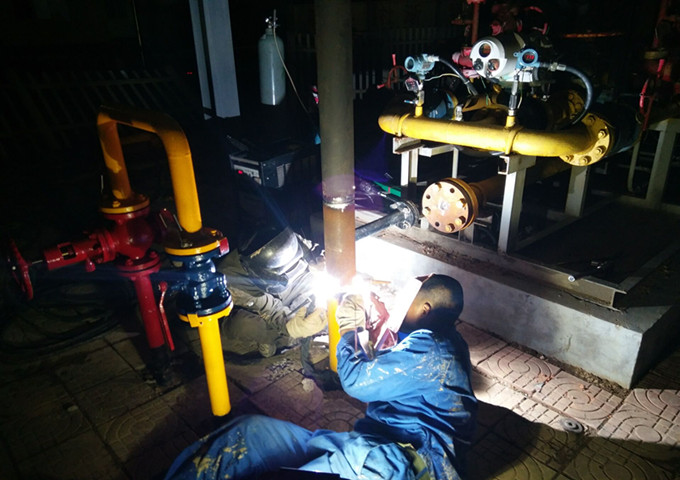

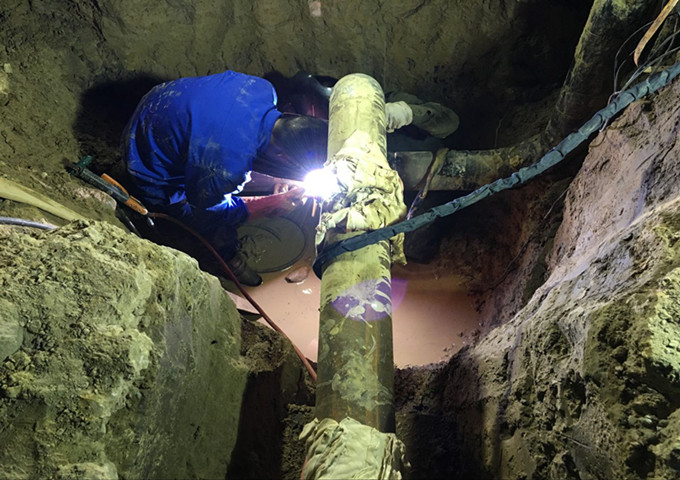

經公司與下遊協調,計劃停氣24小時用於本次作業。為了不影響城市供氣,維搶修中心精心組織、分秒必爭,以“安全第一、質量第一”為原則,提前將施工機具停靠到位,做好施工準備和安全防護措施。10日21時20分,整個動火連頭工作進入全麵實施階段,先後經過氮氣置換、氣體檢測、管道切割、坡口打磨、對口焊接以及無損檢測和管道防腐等工序,於11日05時45分順利完成施工任務,比計劃提前12小時完成動火連頭作業,於11日07時34分恢複供氣。
此次懷寧站改造動火連頭作業的順利完成,充分展示了維搶修中心不畏艱難敢打硬仗的精神,同時為懷寧站智慧站場改造成功奠定堅實基礎。(維搶修中心/楊傑 供稿)
